設計牽頭聯合體EPC模式有哪些優勢和風險?

點擊次數:   更新時間:21/12/13 08:33:12     來源:關閉分    享:

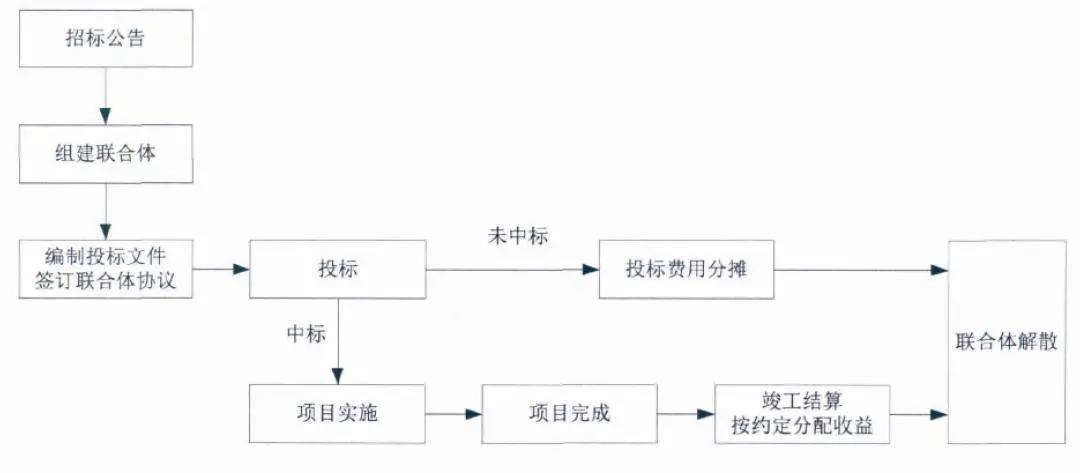

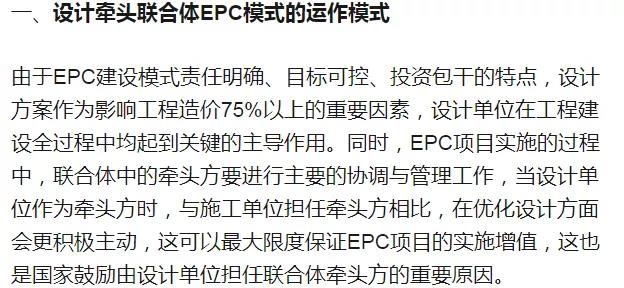

▲ 圖1 EPC運作流程圖

5、專注于醫院建設的EPC

承包商少、集成能力欠缺

目前,醫院建設領域EPC 承包商多以設計單位或者以設計牽頭的聯合體出現,這些設計單位普遍長期專注于醫院建筑設計,有先天的技術優勢,但醫院建設涉及的系統復雜、醫療專項及廠商繁多且專業,所有施工任務僅由一家施工總承包單位統包全局幾乎不可能,這就要求EPC牽頭人具有非常強的項目集成能力,以及整合下游產業鏈的協同能力,對分包商或聯合體成員有強有力的掌控能力。

四、建 議

設計牽頭聯合體EPC模式是目前醫院建設項目應用較多的工程總承包運作方式,已建成啟用了一批醫院,取得了一定成效、積累了相關經驗與教訓。本文從承發包雙方角度,給出運用該模式的幾點建議:

1.發包人角度

01明確建設需求

無論是否采用EPC建設模式,建設業主方在項目前期策劃時應有比較明確的建設需求。在建設需求明確且穩定的前提下,選擇EPC可有效縮短建設周期,保證建設需求的真正落地。但是如果建設需求不明確的話,選擇EPC模式風險非常大,由于EPC的總價包干合同計價屬性,EPC承包商無法通過傳統聯系單變更獲得補償或收益,只會一味通過降低建設品質獲益。

同時,有了明確的建設需求后,還需要通過科學的需求調研方法將功能需求信息準確傳遞給EPC承包商,否則業主的功能也會無法落實在設計圖上,因此有必要將傳統的工程量清單改為功能需求清單——在初步設計的基礎上按照各功能用房逐項提出明確的主材設備標準、系統標準、專項分包標準等,在前期醫院科室充分調研的基礎上完善功能需求清單,并在招投標階段作為招標文件或合同的主要組成部分呈現,最大程度保證EPC投標人充分理解建設需求。

02信任合作關系的基礎上充分放權

EPC 模式相較傳統建設模式,總承包商擁有了更強的控制權,在各階段充分發揮承包商的組織和流程集成化能力,并提高工作效率。因此,業主方應充分放權給EPC承包商實施集成化管理,過多的干預其內部管理(特別是聯合體EPC模式),將可能導致項目失敗。如,中國鐵建股份有限公司在沙特麥加輕軌鐵路的EPC項目,由于業主方的君主制特權過分干預了項目實施,導致作為工程總承包商的中鐵建先后失去利潤率較高的設計權、采購權和分包權,中鐵建三大權力全面失控導致該項目巨額虧損,該項目的失敗經驗值得借鑒。

03爭取政策并早期介入

采用EPC建設模式只有在項目方案設計階段啟動并介入,才能最大化地發揮EPC設計優化的作用,因此利用現有政策爭取各部門的支持,才能使EPC模式取得最大化成功。

04委托跟蹤審計服務,強化過程中動態造價控制

EPC項目在實施過程中仍不斷的在進行動態設計優化,因此在合同總價固定和限額設計的前提下,對合同內各分項造價實時動態分解并調整,再來指導后續設計優化決策,使總投資得以控制并實現最大化效益。業主方為更充分了解動態設計優化對造價實時影響,有必要委托跟蹤審計單位提供相關咨詢服務,為后續優化決策提供造價咨詢方面的支持。

05重視合同審查與交底

由于EPC招標時前期部分資料僅作為招標文件的參考附件,重要的建設需求也都以文字描述的方式表述,EPC承發包雙方均承擔了很大的不確定性風險,因此在招標文件的合同關鍵條款部分的表述應慎之又慎,在審查階段應重點審查合同各項條款用詞是否準確,合同雙方的義務、責任劃分是否清楚,聯合體協議模板條款是否明確分工與權責,如有必要應聘請專業律師把關。

在簽訂合同后,有必要對EPC承包商進行合同交底,特別要交底明確承包范圍、合同雙方的權利與義務、供貨范圍、工程量計量方法、工程款支付、總體進度要求、工程及合同變更、不可抗力、保險等方面的規定,以避免合同雙方在項目執行過程中產生的爭議、糾紛。

2.承包商角度

01發揮技術優勢,利用好信息技術手段,做好整體策劃

以設計牽頭的EPC項目,設計單位應注重發揮設計龍頭的帶動作用,以技術創新路徑為導向來組建聯合體,利用先天的技術主動權來整合下游產業資源。同時,還要充分重視設計單位既有項目數據的積累與利用,可運用先進的大數據與AI技術分析EPC項目的競標方案,也可為業主方提供更合理的項目策劃。

02以EPC項目承接為轉型契機,調整設計內部工作機制

今后EPC建設模式將成為主流,傳統設計單位正向以設計牽頭聯合體承包商轉型,內部EPC部門統籌協調的能力應充分加強,EPC項目應強化經濟效益相關論證,實施經濟指標一票否決制;對設計人員的收入分配機制應加大對限額設計、通過優化設計創造效益等指標的考核。

03逐步向下游產業鏈延伸,建立長期合作伙伴體系或聯盟機制

在現有政策前提下,充分重視聯合體成員的篩選與甄別,細化聯合體協議關于權利與義務、收益分配機制等內容,形成固定范本,降低聯合體內部法律風險;針對合作成功的聯合體成員單位,可建立起長期合作伙伴關系或成立合作聯盟體系,形成合作商生態圈。積極引入社會化保險分散或降低聯合體履約風險。通過有效的商業運作,真正實現專業化承包商轉型。
